貴龍工業園沙坡區域一號路 改擴建工程項目節后復工部署安排
所屬分類:
發布時間:2025-02-05 16:36
來源:
作者:
春節假期結束,貴龍一號路項目迅速進入復工籌備階段。項目組于 2025年2月3日(正月初六)啟動相關復工工作,全力保障項目有序推進。
截至 2025年2月5日,施工人員返崗率已達60%。各班組負責人積極落實人員統計工作,針對未按時返崗人員,已制定替代方案,確保施工人力充足。同時,組織開展了復工動員大會,激發施工人員的工作熱情,明確新一年工作目標。
項目部對庫存施工物資進行全面清查,涵蓋水泥、管材、砂石等主要材料。根據施工進度安排,已與物資部門溝通協調,預計在2025年2月6日(正月初九) 前完成短缺物資的補貨,保障物資供應穩定。同時,專業技術團隊已完成對各類施工設備的檢修工作,包括挖掘機、焊接機、壓路機等。經檢查,設備整體運行狀況良好,少數存在問題的設備已完成維修,確保設備隨時可投入使用。
復工前,項目部安全與質量管理人員聯合開展施工現場全面檢查。重點排查臨時用電、高處作業防護、施工場地穩定性等方面,共發現 1處安全隱患與質量問題。針對這些問題,立即建立整改臺賬,明確整改責任人與期限,目前已完成全部問題的整改復查,確保施工環境安全合規。
綜合考慮假期對工期的影響,項目組重新梳理施工計劃,合理調整關鍵線路施工安排。通過增加人力與設備投入、優化施工流程等措施,全力追趕延誤工期,確保項目按原定計劃2025年3月31日達到通車條件。(撰寫:張德歐)

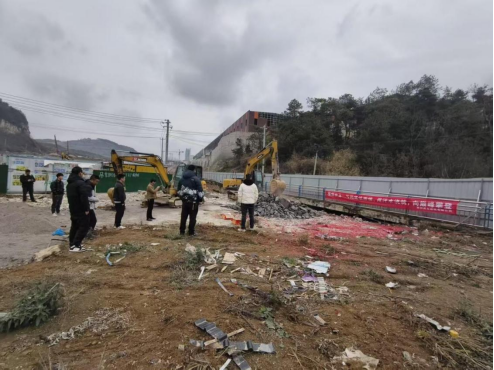

節后復工儀式
復工排查
